公司組織在建項目全面檢查
發布日期:2017-08-30 瀏覽次數:1788
2017年8月份,工程部各分管工程師在領導的帶領下,對公司在建項目進行全面系統的檢查,檢查的主要內容有:項目進度、安全、質量以及資金利用情況、相關規章制度的制定和執行情況進行檢查。確保各個項目按時、按質、安全地完工。

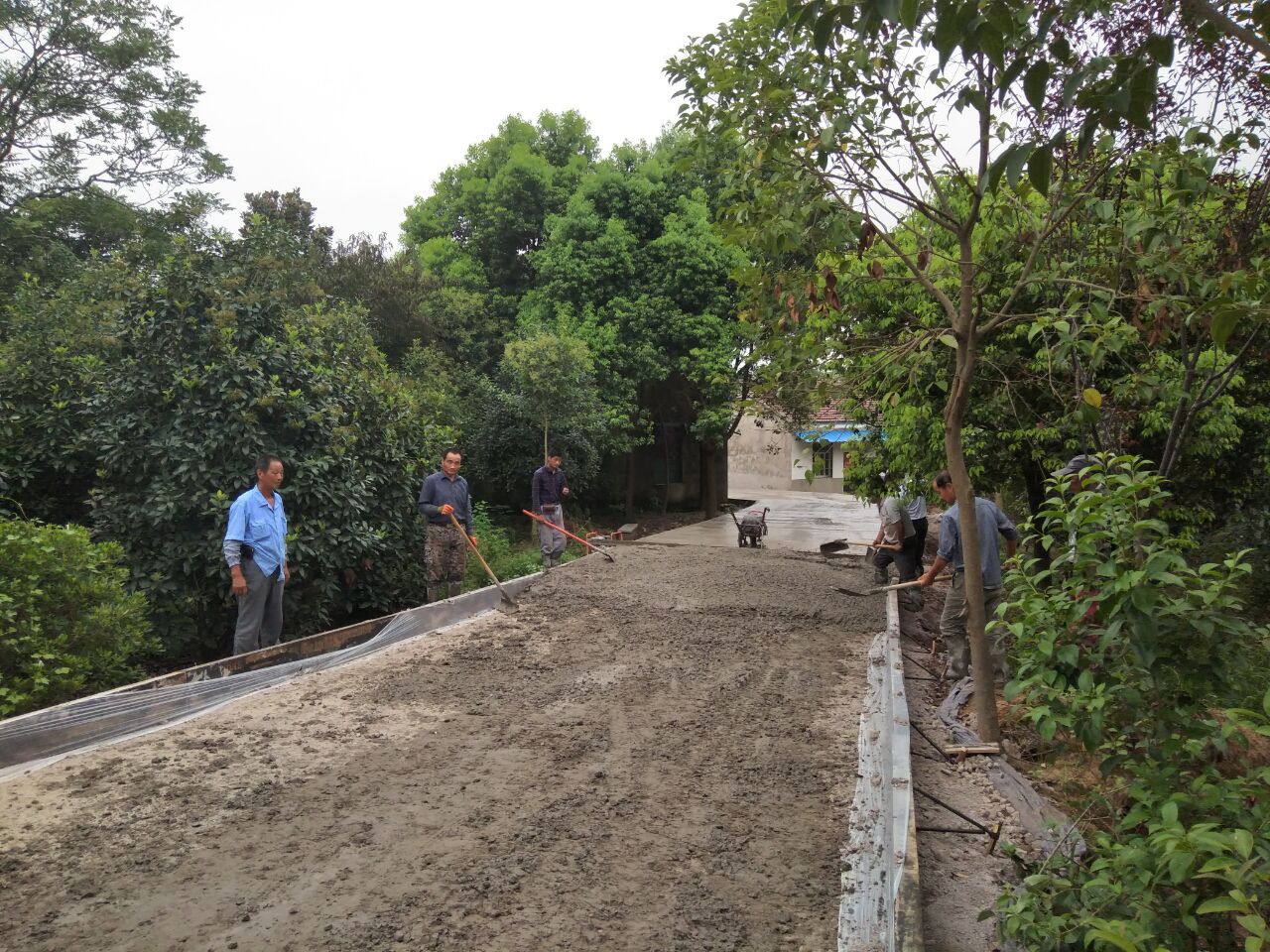

2017年8月18日,副總孫朝國、項目管理工程師洪磊、孫貴培對花崗鎮2017年農村公路暢通工程北塘拐路等11條道路改造工程進行檢查。該項目共11條道路,目前灰土施工已完成8條,水穩施工已完成4條,混凝土路面施工已完成1條,混凝土及水穩供料緊張,已要求項目部抓住利好天氣,積極協調供應商,必須按工期要求完成所有工程量。
2017年8月29日,副總孫朝國、項目管理工程師洪磊、孫貴培對 裕安區固鎮至丁集公路路面改善工程進行了檢查。工程概況:本項目為裕安區鄉級公路暢通工程,位于裕安區固鎮鎮和丁集鎮境內。項目路段所在縣道為X009,項目起點位于固鎮鎮街道,向南經南渡口橋、小河沿橋至丁集街道,本標段7.563km,瀝青混凝土路面,路面寬12m。
進度情況:目前正在組建項目部,門樓正在組裝,標志標牌已安裝到位,可能影響工期的圓管涵及蓋板涵已經開始半幅施工。 安全方面:本工程采用半幅施工,施工前,圍擋及防護設施要完善到位,杜絕安全隱患。
